首页 > 迁建项目
迁建项目4月份工作进度

迁建项目4月份工作进度



一、一期建设内容:

工程建设方面:硝化、浓缩装置建设已完成,配套的中央控制室、变电站、污水处理站、综合罐区、装卸站、空压制氮装置、循环制冷系统、锅炉房、消防系统、自动化控制系统等均已建设完毕,现已带料试生产。

二、二期建设计划:

(一)桃红装置设计已完成;正在准备设备招标工作;车间主体已完工;8月初开始设备及管道安装,预计11月10日完成,试水车时间暂定于11月10日-2024年12月31日,带料试车于2025年1月开始。

(二)硫化装置设计完成80%,桩基已全部完成,预计5月16日-8月30日完成土建工作及设备制作,9月初开始设备及管道安装,预计12月10日完成,试车时间暂定于12月10日-2024年12月31日,带料试车于2025年1月开始。

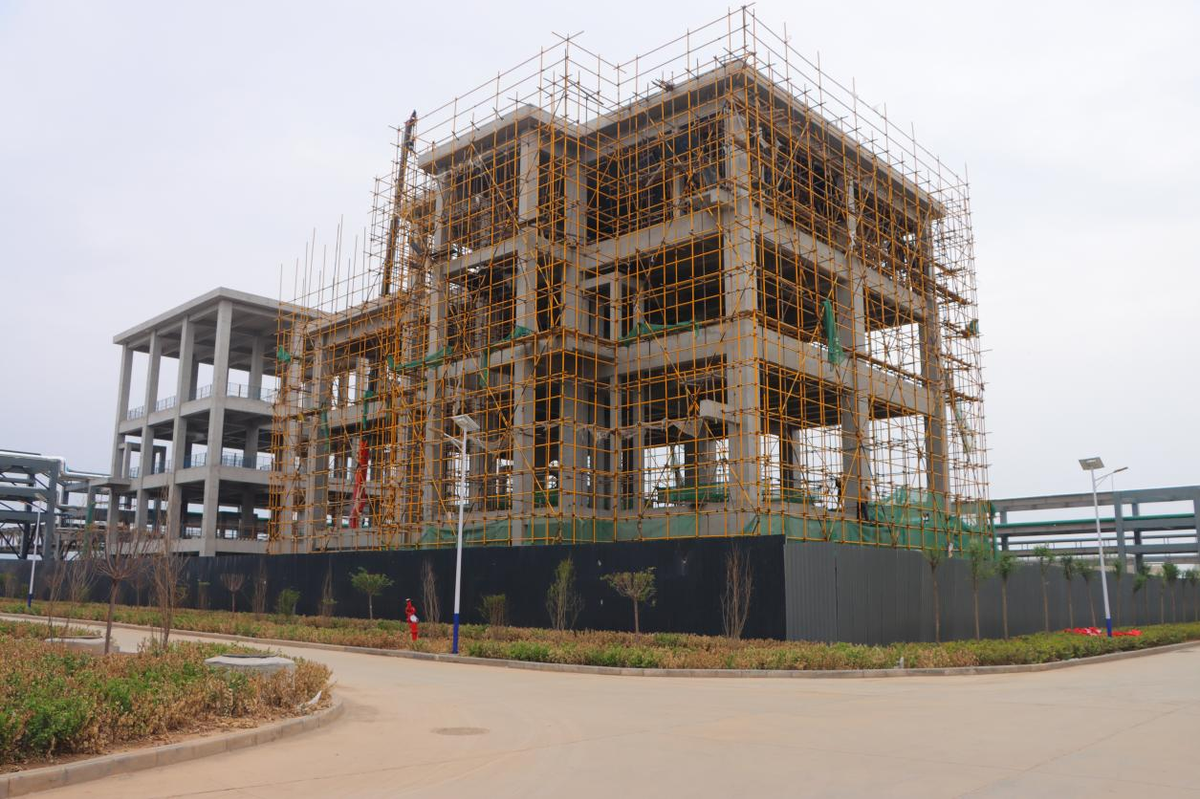

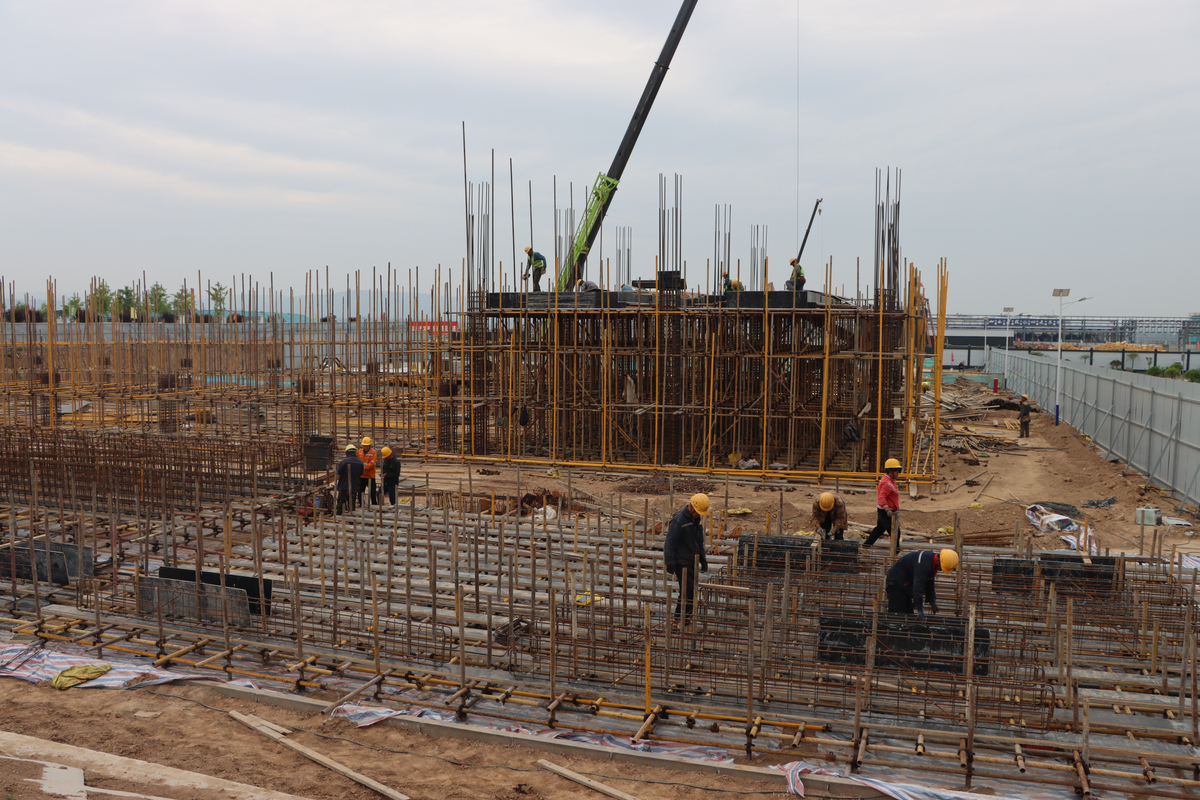

(三)机修车间正在进行基础支模绑钢筋。

(三)同步建设产品库房、研发楼、办公楼等公辅设施。





机修车间

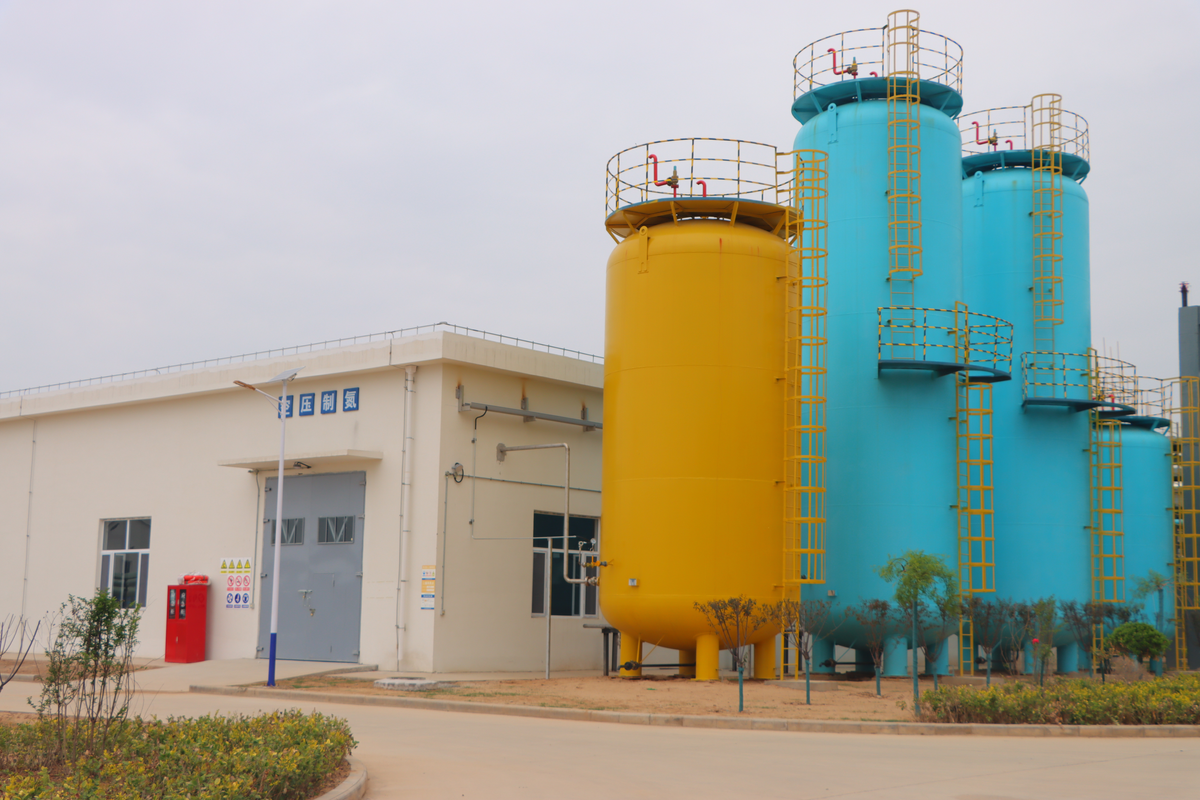

空压制氮



桃红车间

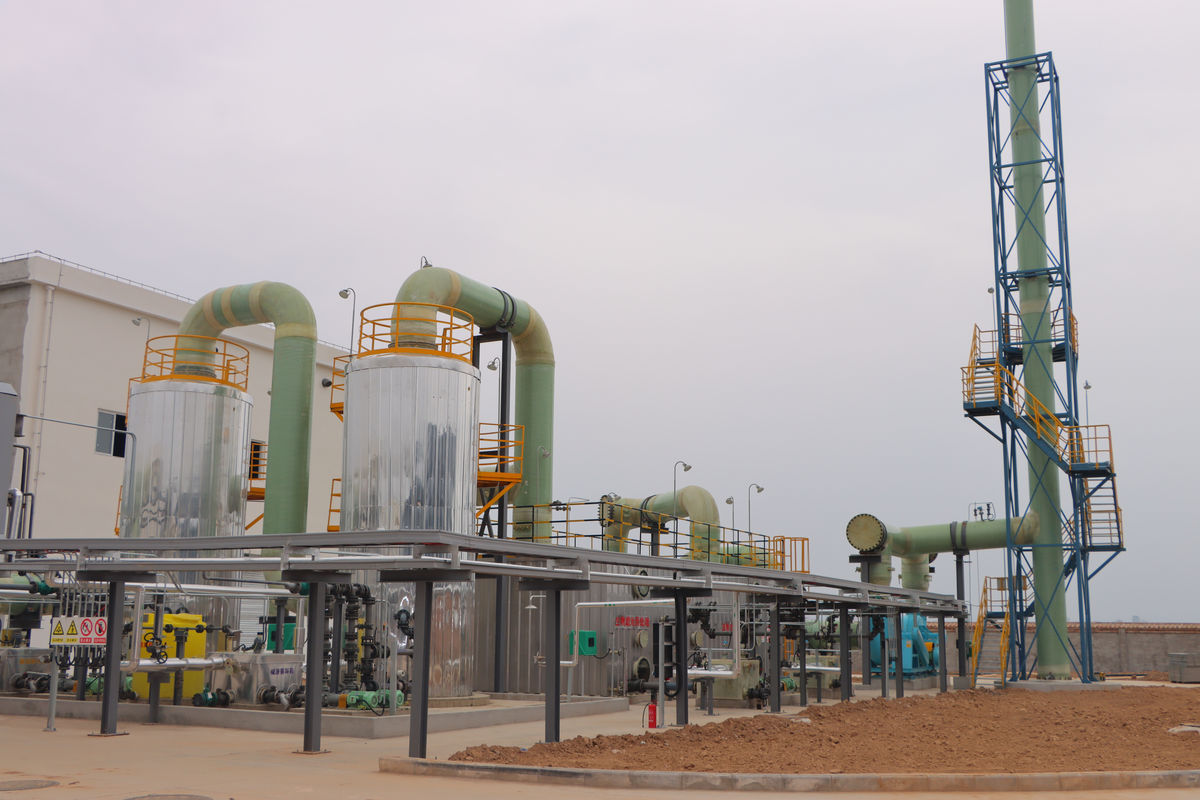

污水vocs处理系统

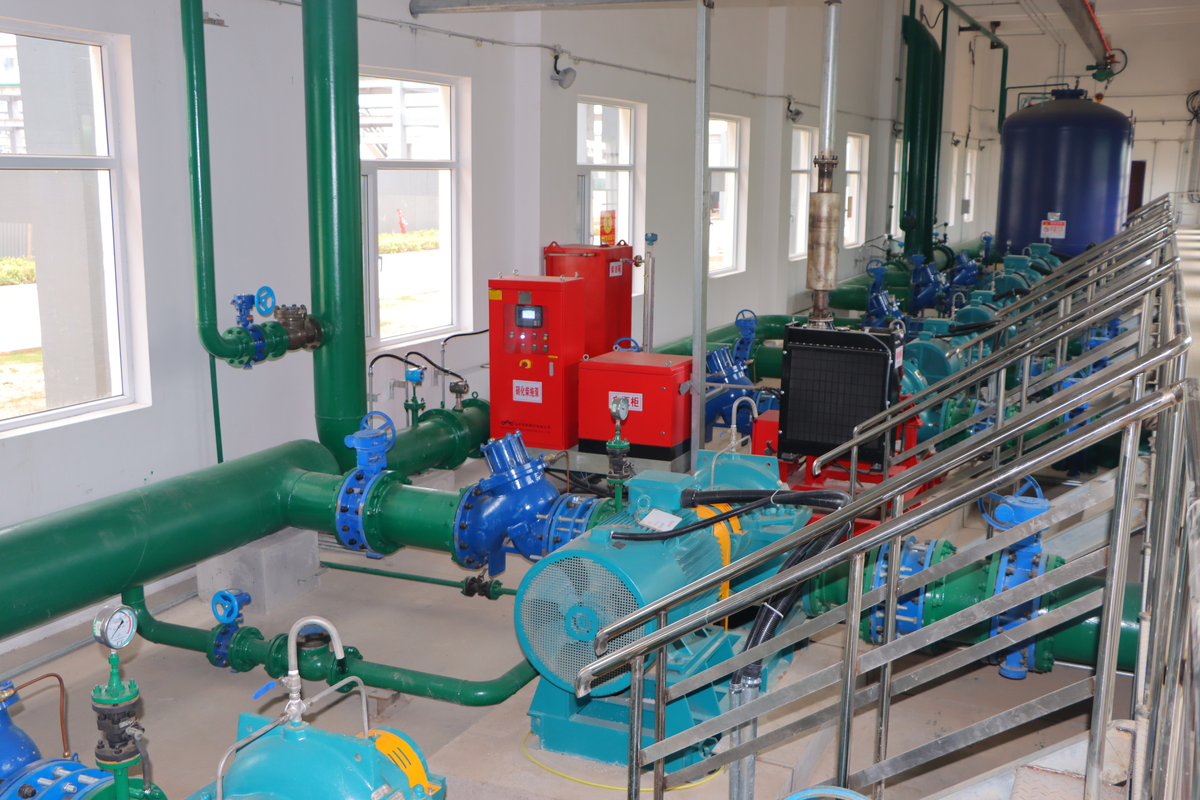

循环水泵房

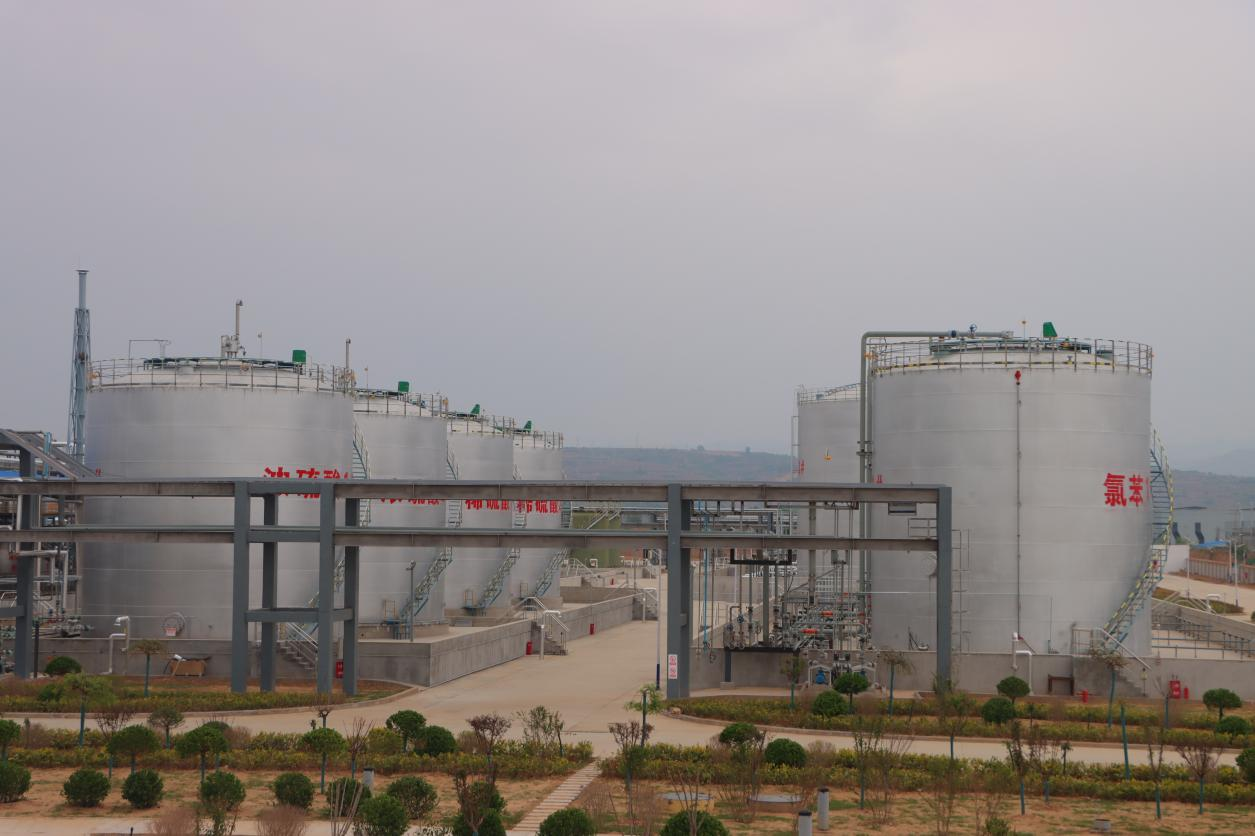

综合罐区

返回主目录
