迁建项目进展

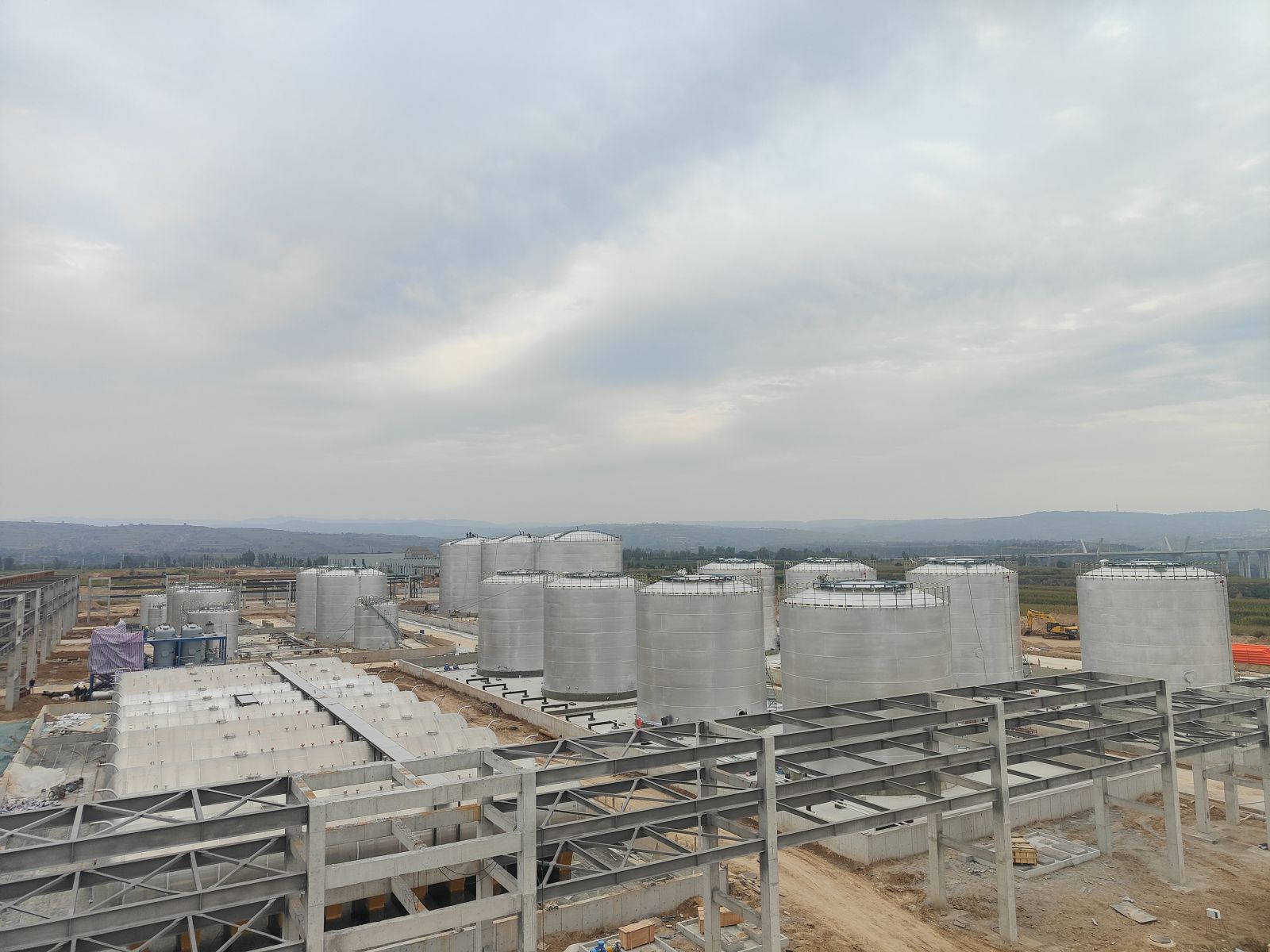

        1.综合罐区A:17台设备基础全部完成;防火堤完成;防火提内地面垫层完成,氢氧化钠储罐罐区防火堤、地面贴耐酸砖完成。17台储罐主体制安完,氢氧化钠储罐工艺管道制作、安装,二硝基氯苯罐区工艺管道制作、安装,冰醋酸罐区工艺管道安装。

        2.综合罐区B:20台设备基础全部完成;防火提完成;防火提内地面垫层完成;氯苯罐区防火堤贴耐酸砖完成;硫酸罐区防火堤内贴耐酸砖完成80%;罐区VOCs治理基础完成。11台硝酸储罐安装就位完成,2台硫酸储罐、2台废酸储罐、4台氯苯储罐主体制安完,罐区VOCs治理设备、工艺管道安装中。

        3.硝化装置:主体施工完成,二次结构施工完成,装饰装修抹灰施工完成,屋面工程施工完成,一层地面砼垫层完成,室外散水完成。17台硝化锅就位完成,试水车完成,室内管道、仪表安装收尾中。

        4.废酸浓缩:主体施工完成;二次结构砌砖完成;装饰装修墙面抹灰完成;室内电缆沟主体施工完成,屋面施工完成,地面贴耐酸砖完成,设备基础耐酸砖的粘贴完成,南、北配电室门窗安装完成,南、北边配电室内墙刮腻子完成。设备、工艺管道、仪表等安装完成,正在进行电缆桥架安装中。硝化尾气处理设备安装完成,正在进行工艺管道安装中。

        5.化碱厂房:主体施工完成,二次结构施工完成,装饰装修抹灰完成,屋面工程完成。2台化碱罐就位完成,工艺管道安装中。

        6.中央控制室:主体结构完成,室内装修完成。强弱电、消防、给排水等安装完成。室外周围绿化中完成。

        7.机柜间:主体结构完成;室内电缆沟主体完成;二次结构施工完成,装饰装修抹灰施工完成,外墙保温完成,室内地面贴砖完成,屋面工程完成,正在进行强弱电施工。

        8.初期雨水池及事故池:水池主体施工完成,地下防腐完成,基坑、顶板覆土回填土完成,事故水池、雨水缓冲池内二次结构导流墙砌砖完成,池内防水砂浆抹灰完成,池内防腐施工中。

        9.10KV开闭所(南):主体施工完成;二次结构施工完成;内、外墙抹灰完成;地面硬化完成;内墙刮腻子完成;屋面工程完成。高、低压配电柜安装完成,正在进行强弱电安装。

        10.污水处理区:混凝沉淀池主体结构完成;二沉池主体结构完成;好氧池主体结构完成;缺氧-厌氧池主体结构完成,池子内防水砂浆抹灰完成;辅助生产间主体结构完成,二次结构结构完成,内、外墙抹灰完成,室内地面硬化完成,屋面工程完成;调节池主体结构完成;中间水池主体结构完成;混合事故池主体结构完成;加药间主体结构完成,二次结构完成;深度处理车间主体结构完成;混合反应池主体结构完成;脱水机房主体结构完成;污泥浓缩池主体结构完成,污水VOCs治理设备基础完成。污水处理区设备安装完成,正在进行工艺管道的安装。污水处理区VOCs治理设备安装完成,正在进行工艺管道的安装。

        11.10KV开闭所(北):主体施工完成,二次结构砌砖完成,室内、外抹灰完成。一层、二层照明线管安装完成,高、低压配电柜安装完成,正在高压电缆的敷设。

        12.空压制氮:主体结构施工完成,二次结构施工完成,装饰装修内、外墙抹灰完成,内墙刮腻子完成,屋面工程完成。室内设备、工艺管道安装完成,正在进行室外工艺管道的安装。

        13.危废库房;辅料库房;锅炉房;循环水装置;综合泵房及水池;泡沫站;脱盐水站;桃红装置装卸站;制冷站等辅助车间正在加紧建设中。

        14.35kV变电站:主体结构完成,装饰装修完成;设备安装完成;线路工程完成;送电完成,进入运营阶段。

        15.室外消防管网、室外雨污水管网、室外事故水管线、室外泡沫管线施工完成。

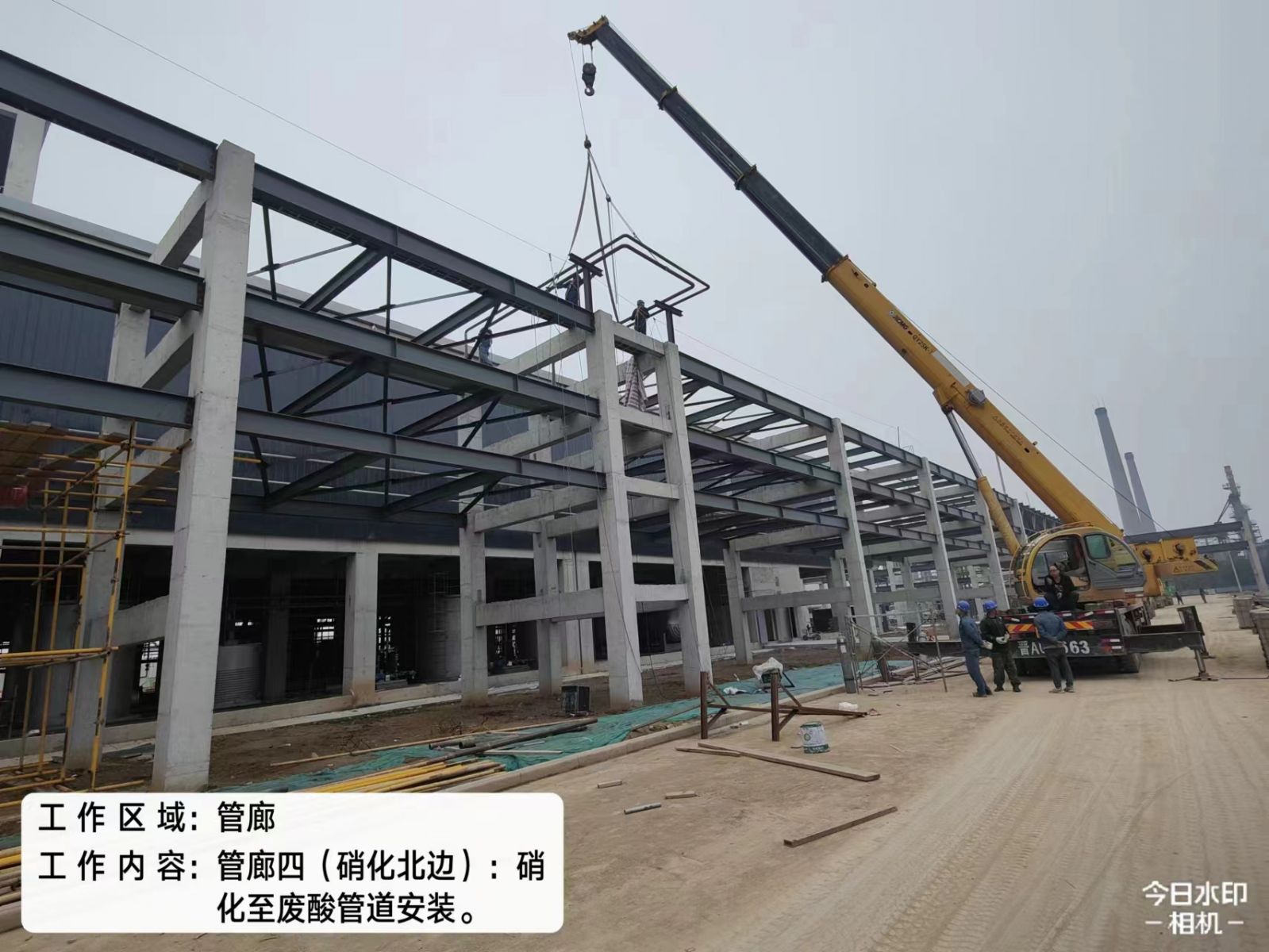

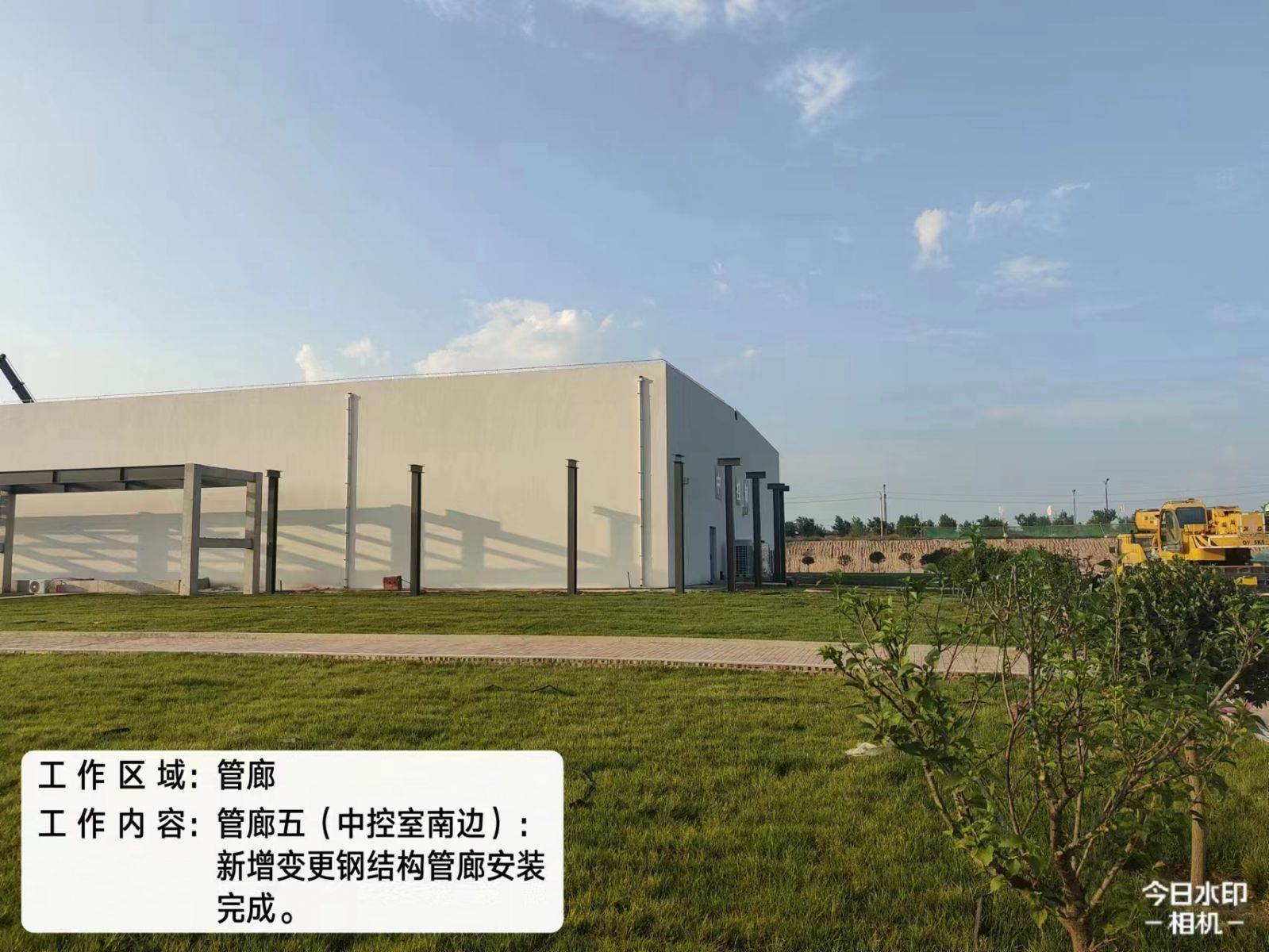

        16.厂区道路水施工完成70%;现场管廊主体结构完成90%,钢结构安装完成90%。
