2025.5.29最新硫化黑进展情况 |

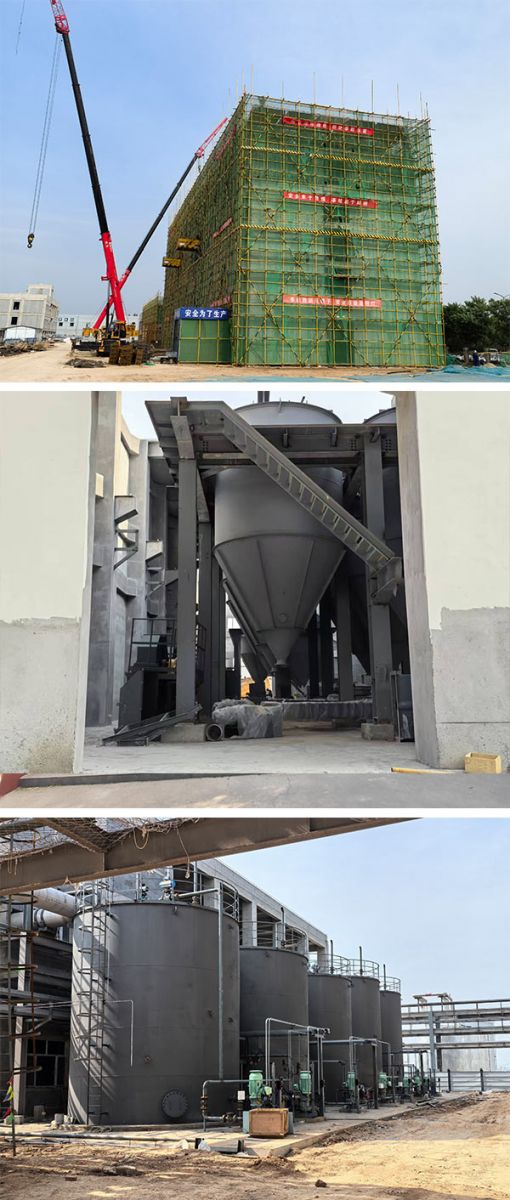

一、 硫化黑装置总体安装情况: 1、设备安装情况 主体设备已安装完成。 2、管道安装情况 工艺管道:硫化前部、硫化、水解、尾气已安装完成90%。 仪表管道:硫化前部、硫化完成80%、水解安装完成95%。 3、电气、仪表安装情况 硫化黑装置配电室安装完成80%,水解动力、仪表电缆敷设完成,接线完成90%,硫化动力、仪表电缆敷设完成,接线完成95%,硫化前部仪表、动力电缆正在敷设完成90%,接线完成30%。 二、喷雾干燥装置 1、设备安装情况 设备安装完成,设备保温已施工完成。 2、管道安装情况 管道安装完成95%,管道保温已施工完成。 3、电气、仪表安装情况 电气、仪表已全部安装完成。 三、尾气处理装置 施工情况: 1、 设备安装:装置内主要设备已安装完成80%; 2、 工艺管道安装:工艺管道预制焊接安装完成60%; 3、 仪表管道:现场正在预制; 4、 电气安装:现场正在整理设备就地操作柜准备开始安装; 5、 仪表安装:未开始安装; 四、非标储罐 1、现场非标储罐共计24台,现场已制作焊接完成。 2、非标储罐防腐喷漆完成80%。 五、滚筒干燥混合机安装 1、设备:主要设备已安装就位完成。 2、 电气:低压配电柜已安装就位完成,电缆桥架安装完成,电缆铺设完成,接线完成70%。
(恒锦盛综合科 宋佳强) |
